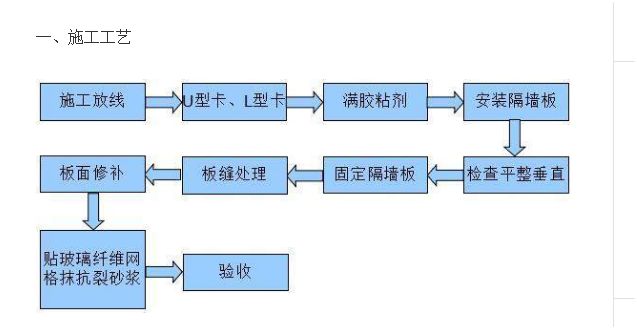

 二、施工工藝

  1、清理基麵(牆麵、頂麵、地麵)上的凸出的部位的砂漿、混凝土及雜物,進行找平處理。先在地麵彈出輕板安裝的位置線進行排板。

  2、根據排板安裝圖,當第一塊板安裝好後,在輕板拚縫處的上端預先用射釘槍或用Φ6脹管螺絲將U型鋼卡固定在結構上,以滿足相鄰兩塊條板由一個U型鋼卡固定住。將L型鋼卡固定在結構牆麵上來固定第一塊板。

  3、清除板的側麵企口處浮灰,應刷一遍界麵劑在板的兩側企口上及頂端上滿刮膠粘劑。根據排板圖從結構牆的結合處一頭開始依次順序安裝。若自門窗口洞口,應從門窗洞口向兩側開始。

  4、將板的下端對準安裝墨線,用撬棍在板下端將板輕輕撬起用木楔子背緊使板上端頂緊,下麵用木楔頂緊輕板底部。然後在板的側麵企口處塗抹膠粘劑,另一塊板也如此安裝。不僅板頂部擠實頂緊,兩板間用粘結劑粘牢擠實。然後用膩子刀將擠出板麵的膠粘劑刮平。如此反複操作,每塊板的下端均用木楔擠實靠緊。在安裝過程中隨時用2m靠尺及塞尺檢查安裝後牆麵的平整度和垂直度。

  5、一麵隔牆安裝完畢,經檢查合格後,在24h左右用C20幹硬性豆石混凝土將板的底部填塞密實待7天後,混凝土強度達到10Mpa以上時,撤出木楔等用同等強度的細石混凝土將木楔留下的空洞填實。

  6、鋪設電線管和接電線盒。按電氣安裝圖找準位置,劃出定位線,鋪設電線管,移接電線盒。要安裝的電線管應順條板的板孔鋪設,不得橫向或斜向鋪設。

  7、板縫處理“上述工序完成後,在板縫企口相連處滿刮塗一層嵌縫劑,厚度宜為2mm~3mm。同時將嵌縫帶、粘結到板縫間,用抹子將嵌縫帶壓入到嵌縫劑中。最後用嵌縫劑同板麵找平。板間的板縫采用100mm寬的網格布,板與主體結構牆麵或門窗洞口連接處應采用加寬的200nn。一周後,檢查所有的板縫和其他板與主體結構連接的縫隙是否良好。若有裂縫出現,要進行修補。尤其在陰角和陽角處更要仔細觀察和處理。

  8、板麵處理:為了保護板麵和裝修的便利,宜在板安裝幹燥後對板麵整體進行處理。處理的方法通常用網格布或聚酯無紡布和粘結劑或耐水膩子在板麵上橫向滿鋪網格布或聚酯無紡布,布繃緊後刮耐水膩子。相鄰網布接槎處搭接100mm。

  三、注意事項

  1、水電專業必須與隔板安裝密切配合。水電埋管的敷設應與輕牆板的安裝同步進行。

  2、輕隔板板麵需開孔時,應在條板安裝後7天方可用電用專用機具切割洞口,洞口尺寸不得大於80*80mm。孔要方正,孔內要清理幹淨後再安裝。洞口四周修補采用聚合物膠粘砂漿填平。嚴禁橫向開槽裝線。

  3、隔牆板在臨門窗一側洞口,隔牆內部孔洞需拿細石混凝土灌密實。

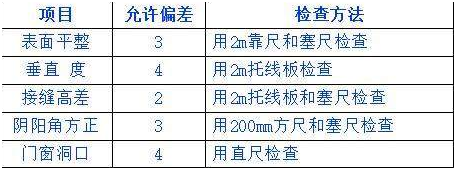

  4、控製板拚縫寬度,允許範圍5mm。
